Aktuelle Baustellen in Dortmund - Unsere Versorgung



DEW21 und DONETZ haben sich das Ziel gesetzt, die Energie- Wasser- und Wärmeversorgung unserer Stadt zukunftssicher und nachhaltig zu gestalten. Im Rahmen umfangreicher Bauarbeiten werden derzeit zahlreiche Projekte umgesetzt, um unsere Netze auszubauen und zu modernisieren. Auf dieser Seite erhälst du einen Überblick über unsere aktuellen Baustellen in Dortmund und erfährst, wie diese Maßnahmen zur Verbesserung unserer Versorgungsnetze beitragen.



Bleib informiert und begleite uns auf den Weg zu einer nachhaltigen Zukunft!





Baustellen im Überblick



1. Metzer Straße / Neuer Graben (DEW21)

2. Hauptverteilerstation Mengede / Strünkedestraße (DONETZ)

3.  Kortental (DONETZ)

4. Herrekestraße (DEW21)

5. Schüruferstraße (DONETZ)

6. Kronprinzenstraße (DEW21)

7. Phoenix West (DEW21)

8. Albrechtstraße (DEW21)

9. Spissenagel-/Sichelstraße (DONETZ)

10. Wittekindstraße (DONETZ)



Fragen zu den Baustellen?

Hier können Sie uns bei Fragen zu unseren Baustellen erreichen.



Kontakt DEW21       Kontakt DONETZ













DEW21

1. Metzer Straße / Neuer Graben



Wann wird gebaut?

Die Bauarbeiten beginnen am 15. Juni 2026.
Aktuell gehen wir davon aus, die Arbeiten bis Ende 2026 abschließen zu können.



Was wird gebaut?

DEW21 baut das Fernwärmenetz weiter aus und verlegt neue Leitungen für eine klimafreundliche Wärmeversorgung.



Wo wird gebaut und welche Einschränkungen gibt es?

Die Arbeiten erfolgen in den Grünflächen zwischen den Gebäuden der Metzer Straße 15–35 und Neuer Graben 110–132.
Für die Bauarbeiten werden zusätzliche Zufahrten von der Metzer Straße und dem Neuen Graben eingerichtet.

Während der Bauzeit kann es zu Einschränkungen im direkten Wohnumfeld kommen.
Selbstverständlich werden alle betroffenen Flächen nach Abschluss der Arbeiten wiederhergestellt.





DONETZ

2. Hauptverteilerstation Mengede / Strünkedestraße

Wann wird gebaut?

Ab dem 28. April starten die Bauarbeiten an der neuen Station. Insgesamt gehen wir davon aus, dass wir das gesamte Projekt Ende 2026 realisieren können.



Was wird gebaut?

In Dortmund-Mengede realisiert (DONETZ) eine wichtige Infrastrukturmaßnahme: Mit der Errichtung eine neuen Hauptverteilerstation an der Strünkedestraße/Ecke Solmstraße wird das dortige Stromnetz in Dortmund-Mengede fit gemacht für die Anforderungen der Zukunft. Gleichzeitig wird das Grundstück nach ökologischen Prinzipien mit nachhaltigen Pflanzen und Bäumen, einer Wildblumenwiese, Fassadenbegrünung, Nisthilfen und Insektenhotels neu gestaltet. (Bauherr: Dortmunder Netz GmbH (DONETZ) Stations- und Systemtechnik / Bauschein Nr.: 61/5-2-054809)



Wo wird gebaut und welche Einschränkungen gibt es?

Der Neubau wird auf dem Grundstück an der Strünkedestraße 60 errichtet. Im Umfeld entfallen zeitlich begrenzt Parkflächen.









DONETZ

3. Kortental



Wann wird gebaut?

Ab der 47. KW  bis Frühjahr 2026.



Was wird gebaut?

DONETZ arbeitet zur Vorbereitung der Bauarbeiten auf dem ehemaligen Caterpillar-Gelände an Stromleitungen



Wo wird gebaut und welche Einschränkungen gibt es?

Im Kortental zwischen Karl-Funke-Straße und Wittener Straße.







DEW21

4. Herrekestraße



Wann wird gebaut?

Der erste Bauabschnitt ist am 19.01.gestartet. Wir gehen davon aus, die Arbeiten bis September abschließen zu können.



Was wird gebaut?

Wir verlegen neue Fernwärmeleitungen für die klimafreundliche Wärmeversorgung der Stadt.



Wo wird gebaut und welche Einschränkungen gibt es?

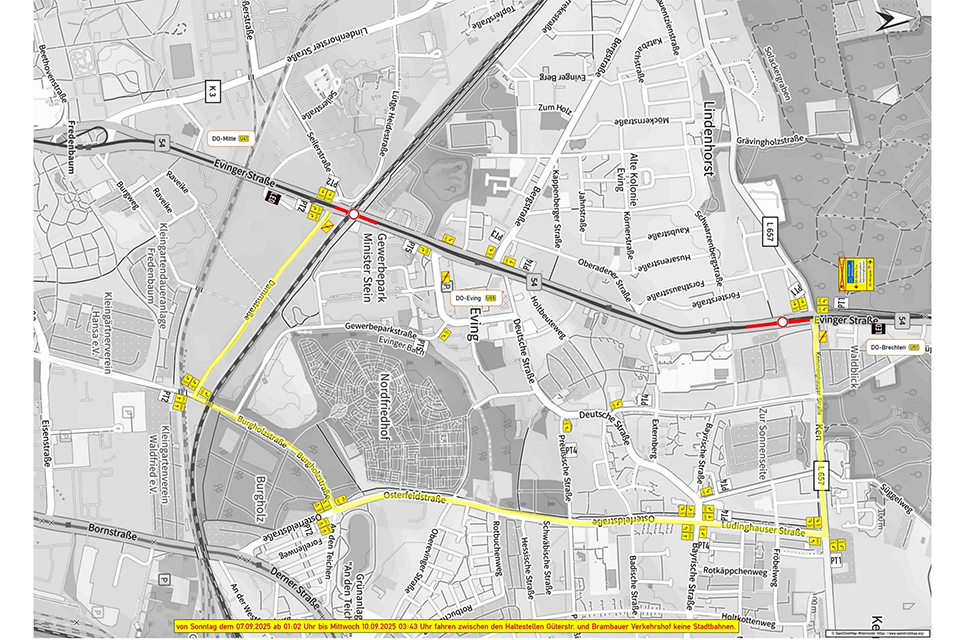

Nach Ende des ersten Bauabschnitts werden die Arbeiten ab dem 8. Juni in der Herrekestraße fortgesetzt, die hierfür zwischen der Wartenburgstraße und dem Evinger Berg voll gesperrt werden muss. Da die dortigen Parkflächen im Straßenbereich entfallen, und auch die Zugänglichkeit zu Garagen und Einfahrten eingeschränkt wird, haben wir an der Kolberger Straße einen Ausweichparkplatz eingerichtet, den sie während der Bauzeit kostenfrei nutzen können.

.





DONETZ

5. Schüruferstraße



Wann wird gebaut?

Die Bauarbeiten sind am 26. 1. gestartet. Wir gehen davon aus, die Arbeiten bis August beenden zu können.



Was wird gebaut?

Die Arbeiten zur Ertüchtigung des Stromnetzes im Dortmunder Süden werden fortgesetzt. 



Wo wird gebaut und welche Einschränkungen gibt es?

Die Schüruferstraße muss in Fahrtrichtung Hörde zwischen Berghofer Straße und An der Goymark gesperrt werden. In Fahrtrichtung Schüren wird sie zur Einbahnstraße. Eine Umleitung über An der Goymark und Berghofer Straße ist ausgeschildert.







DEW21

6. Kronprinzenstraße



Wann wird gebaut?

Die Bauarbeiten beginnen am Dienstag, 7. April 2026, also direkt nach Ostern. Die Maßnahme erfolgt in mehreren Bauabschnitten und soll voraussichtlich bis Ende 2026 abgeschlossen sein.



Was wird gebaut?

DEW21 baut das Fernwärmenetz in der Kronprinzenstraße weiter aus. Dafür werden neue Fernwärmeleitungen verlegt. Ziel ist es, die klimafreundliche Wärmeversorgung in Dortmund zu stärken und langfristig CO₂‑Emissionen zu reduzieren.



Wo wird gebaut und welche Einschränkungen gibt es?

Gebaut wird in der Kronprinzenstraße zwischen der Goebenstraße und der Düsseldorfer Straße. Der erste Bauabschnitt startet unter Vollsperrung zwischen der Goebenstraße und der Bismarckstraße, da aufgrund der beengten Platzverhältnisse keine Verkehrsführung an der Baustelle vorbei möglich ist. Eine Umleitung über die Prinz‑Friedrich‑Karl‑Straße und die Bismarckstraße ist ausgeschildert.

Die geänderte Verkehrsführung wirkt sich auch auf den Busverkehr aus: In Fahrtrichtung sind die Linien 401 und 453 betroffen und werden umgeleitet, einzelne Haltestellen entfallen. Die jeweiligen Gegenrichtungen sowie das Angebot der City‑Linie 400 bleiben unverändert.



.





DEW21

7. Phoenix West



Wann wird gebaut?

Die Bauarbeiten sind 7. April 2026 gestartet. DEW21 geht davon aus, die Arbeiten Ende Februar 2027 beenden zu können



Was wird gebaut?

DEW21 errichtet auf PHOENIX West ein neues klimafreundliches Fernwärmenetz, das über industrielle Abwärme gespeist wird.



Wo wird gebaut und welche Einschränkungen gibt es?

Im ersten Bauabschnitt wird DEW21 die neuen Fernwärmeleitungen in der Walter-Bruch-Straße verlegen. Im Anschluss erfolgen die Arbeiten in der Paul-Henri-Spaak-Straße und der Robert-Schuman-Straße. Die Konrad-Adenauer-Allee bildet den letzten Bauabschnitt. Während der Leitungsarbeiten kann der Straßenverkehr einspurig an den Baugruben vorbeigeführt werden. Lediglich in der Paul-Henri-Spaak-Straße wird dies aus Platzgründen nicht möglich sein. Parkmöglichkeiten im Baubereich können entfallen. Zufahrten zu den Grundstücken bleiben grundsätzlich gewährleistet.







DEW21

8. Albrechtstraße



Wann wird gebaut?

Ab der 17. Kalenderwoche übernimmt DEW21 in der Albrechtstraße das Baufeld der Stadt Dortmund, die im Vorfeld hier Kanalarbeiten umgesetzt hat. Wir gehen davon aus, die Arbeiten im September beenden zu können. Im Anschluss ist die Oberflächenwiederherstellung durch die Stadt Dortmund geplant.



Was wird gebaut?

DEW21 baut das Fernwärmenetz weiter aus. Dafür werden neue Fernwärmeleitungen verlegt. Ziel ist es, die klimafreundliche Wärmeversorgung in Dortmund zu stärken und langfristig CO₂‑Emissionen zu reduzieren.



Wo wird gebaut und welche Einschränkungen gibt es?

Der Bauabschnitt startet unter Vollsperrung der Albrechtstraße, da aufgrund der beengten Platzverhältnisse keine Verkehrsführung an der Baustelle vorbei möglich ist.









DONETZ

9. Spissenagel-/Sichelstraße



Wann wird gebaut?

Die DONETZ-Arbeiten starten am 20. Juli 2026 und erfolgen in mehreren Bauabschnitten zwischen der Hagener- und der Bittermarkstraße. Im Anschluss an die Leitungsarbeiten beginnt der Eigenbetrieb Stadtentwässerung (EB70) mit der Erneuerung des öffentlichen Mischwasserkanals. Der Bestandskanal entspricht nicht mehr den heutigen Anforderungen und wird daher in mehreren Abschnitten durch ein modernes, leistungsfähigeres Bauwerk ersetzt. Auch das Tiefbauamt ist bei dem Projekt beteiligt: Nach den Kanalarbeiten steht ein Vollausbau der Spissenagel- und Sichelstraße an. Im Koppweg und der Pleugerstraße wird die Asphaltschicht im Baubereich erneuert. Die Arbeiten von DONETZ und anschließend von EB70 werden jeweils rund ein Jahr dauern, für die Arbeiten des Tiefbauamts sind rund zwei Jahre geplant. Das gesamte Projekt soll Ende 2030 beenden werden.



Was wird gebaut?

Die Stadt Dortmund beabsichtigt die Spissenagelstraße¸ Sichelstraße, Pleugerstraße und den Koppweg zu sanieren. Die Dortmunder Netz GmbH (DONETZ) will das Risiko von zukünftigen Leitungsschäden und Belastungen durch Reparaturarbeiten im Baugebiet minimieren und hat sich entschieden, in Ihre Versorgungssicherheit zu investieren und vorab hier die  Strom-, Gas- und Wasserleitungen zu erneuern. Hiermit schafft DONETZ die Grundlage für ein Versorgungsnetz in Ihrem Umfeld, dass die zukünftigen Herausforderungen bewältigen kann.



Wo wird gebaut und welche Einschränkungen gibt es?

Für den ersten Bauabschnitt muss die Spissenagelstraße von der Hagener Straße bis zur Montessori-Schule/Kindergarten gesperrt werden. DONETZ geht davon aus, die Arbeiten in diesem Bauabschnitt bis Oktober abschließen zu können. In den jeweiligen folgenden Bauabschnittem ist der Straßenbereich voll gesperrt und es kann zu Einschränkungen der Zufahrten zu Garagen und Innenhöfen kommen.





DONETZ

10. Wittekindstraße



Wann wird gebaut?

DONETZ arbeitet von Mitte Mai bis August.



Was wird gebaut?

DONETZ verstärkt das Stromnetz.



Wo wird gebaut und welche Einschränkungen gibt es?

Ab dem 18. Mai kommt es zu Verkehrseinschränkungen im Kreuzungsbereich Wittekind-/Lindemannstraße. Aus östlicher Richtung kommend ist ein Abbiegen in die Lindemannstraße nicht mehr möglich. Aus südlicher Richtung kommend ist die Zufahrt von der Lindemannstraße in die Wittekindstraße gesperrt. Eine Umleitung über die Kreuzstraße (U42) ist ausgeschildert. Zusätzlich müssen in beiden Straßen Fahrspuren gesperrt werden und es entfallen Parkflächen.





Fragen zu DONETZ Baustellen?
